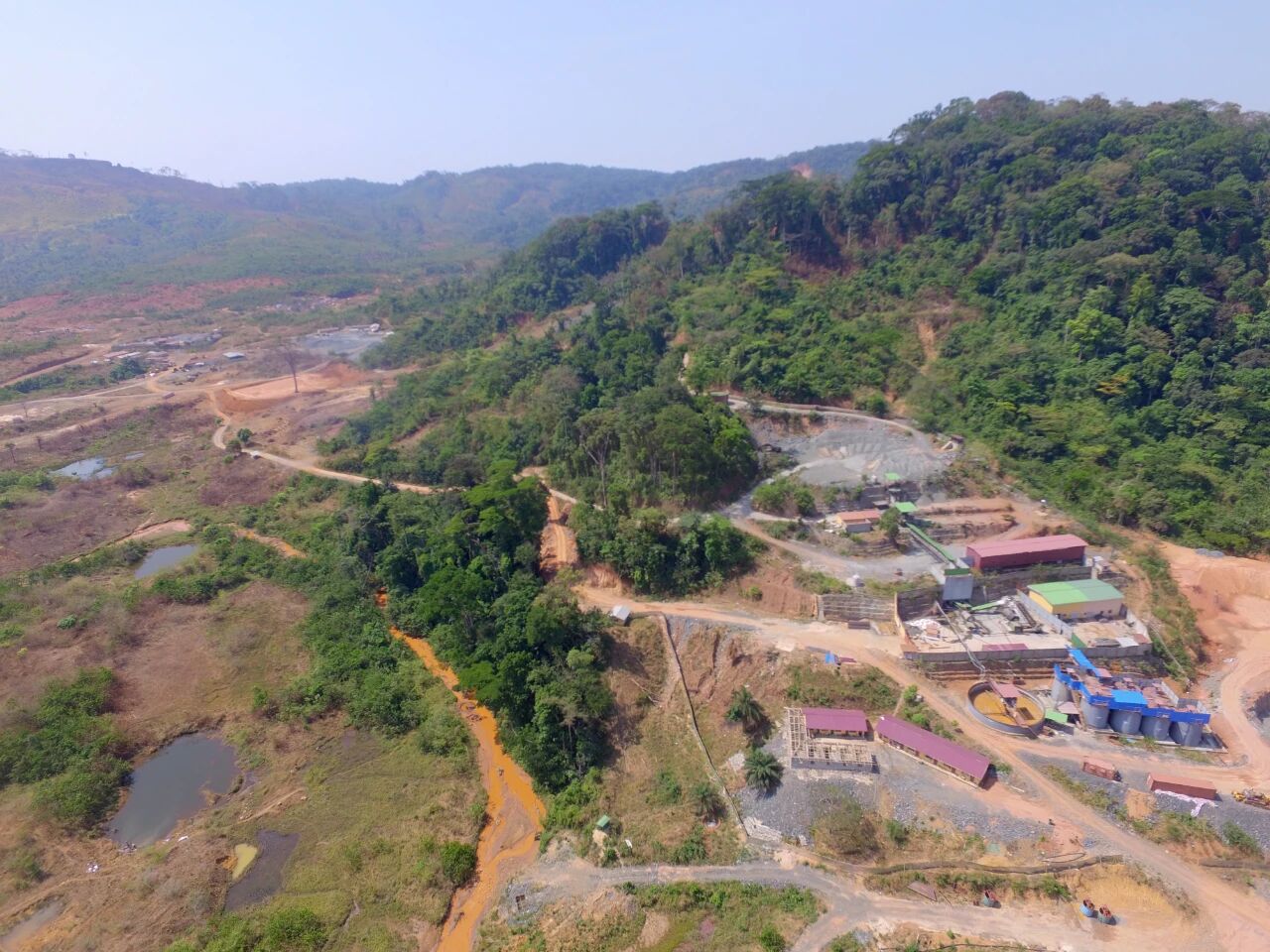

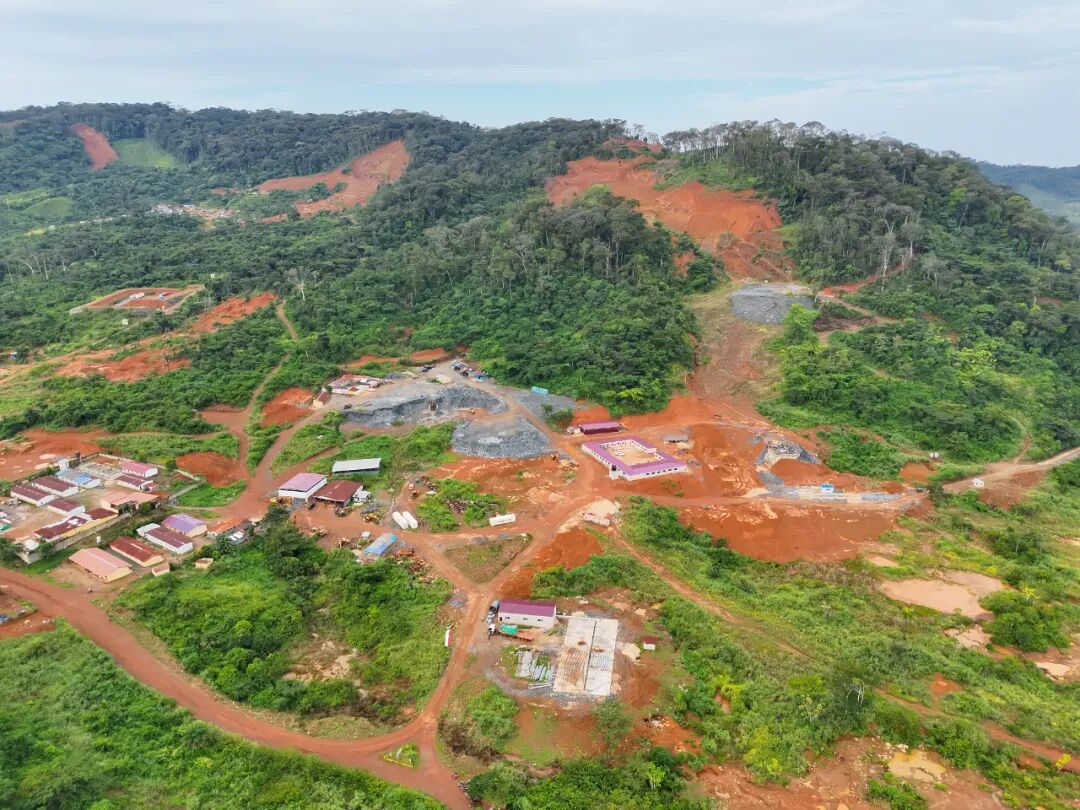

奧德蘭礦業:采選項目全速推進,關鍵工程取得階段性進展




     奧德蘭礦業1000噸/天采選項目自2025年啓動以來,項目團隊始終錨定建設目标,以科學嚴謹的态度統籌工期安排,在生産保障、井巷工程、供電系統、尾礦庫建設等關鍵領域齊頭并進、同步推進,爲項目早日實現投産目标奠定了堅實且穩固的基礎。


技術改造顯成效

賦能生産創效益

     在項目推進過程中,技術改造成爲推動生産的關鍵引擎,成效顯著。面對複産過程中的各類工作難點,企業及時多次組織召開技術例會,集思廣益商讨解決方案,通過倒排工期、嚴格抓好各項工作落實等舉措,确保礦井順利實現複産達産。截至目前,礦井日均出礦量已穩定達到300噸,爲後續生産任務的完成提供了有力支撐。

     與此同時,企業以技術改造爲突破口,積極探索資源高效利用的新路徑。針對原有尾礦,企業開展二次處理利用工作,最大程度挖掘尾礦價值。并且,有針對性地完成了選礦工藝技術升級,優化了生産流程,提升了選礦效率與質量,有力保障了産量任務目标的順利完成,實現了經濟效益與資源利用效率的雙重提升。

核心通道建設提速

雙線突破促推進

     井巷工程作爲金礦開采的核心通道,其建設進度直接關系到項目整體推進節奏。企業将+412m斜井與+513m主豎井的建設列爲項目建設的重中之重,集中力量穩步推進項目建設進度,實現了雙線突破、齊頭并進的良好局面。

     其中,+412m 斜井建設已取得階段性成果,目前已完成斜井卷揚機房基礎建設和工業場地開挖工作,爲後續設備安裝與調試工作創造了有利條件。+513m主豎井建設也在有序推進,已順利完成從初步設計到施工圖的全流程設計工作,爲項目建設提供了科學、精準的技術指導。當前,+513m 主豎井正全力推進井口工業場地的平整以及道路的修建工作,爲豎井後續的深入建設奠定堅實的基礎保障。

能源環保“雙輪驅動”

築牢項目運行根基

     在項目建設中,能源保障與環境保護同等重要,企業秉持能源環保 “雙輪驅動” 的理念,加速推進配套系統建設,爲項目穩定運行築牢根基。

     供電系統作爲項目的能源核心,其建設進度與質量至關重要。目前,供電系統已全面完成高壓配電室及高壓發電機組的基礎施工,施工人員正全力開展設備安裝工作。該供電系統建成後,将顯著提升礦區供電的穩定性與可靠性,爲企業持續、高效生産提供堅實的能源保障。

     尾礦庫建設同樣成效斐然,截至目前,項目已完成攔洪壩築壩1.5萬立方米,有效提升了尾礦庫的防洪能力;完成截洪溝開挖1.2萬立方米,進一步完善了尾礦庫的排水系統;完成庫區土工布鋪設5.62萬平方米,增強了庫區的防滲性能;同時完成3#尾礦庫子壩加高1萬立方米。一系列建設工作的完成,使尾礦庫服務年限從原本的0.5年大幅提升至3年,不僅延長了尾礦庫的使用壽命,也爲項目長期穩定運行提供了有力的環保保障。

選礦廠 “基建加速度”

沖刺試生産目标

     目前,選礦廠建設已步入關鍵階段,各項建設工作以 “基建加速度” 的态勢推進,朝着設備調試和試生産的目标加速前進。在核心設備安裝方面,隔炭篩與除渣篩的基礎搭建和平台架設安裝已全部完成,圓錐破碎機的主體與電機也已精準就位,爲後續設備聯動調試奠定了堅實基礎。與此同時,操作平台的加工、緩存料倉基礎以及兩條皮帶基礎等配套設施的建設也順利收官,進一步完善了選礦廠的生産配套體系。

     在生産配套設施建設上,選廠生活區、化驗室、井口空壓機房、地磅房等設施均已建設完成。這些設施的建成,爲項目生産過程中的員工生活保障、礦石化驗檢測、設備供氣以及物資計量等工作搭建了高效、便捷的平台,确保生産各環節能夠順暢銜接。

     奧德蘭礦業将緊緊盯住雨季結束這一關鍵節點,統籌協調推進井巷建設、設備安裝等關鍵任務,在加快建設進度的同時,嚴格把控工程質量與生産安全,确保項目能夠早日建成投産,盡快發揮經濟效益。

     該項目建成投産後,不僅将大幅提升招金礦業在塞拉利昂的礦産開發能力,進一步拓展當地礦産資源開發的深度與廣度,更将成爲招金礦業輻射西非地區的重要支撐點。這一支撐點的建立,将助力招金礦業更好地把握海外發展機遇,穩步推進國際化戰略布局,提升公司在國際礦産行業的競争力與影響力,爲未來的長遠發展注入強勁動力。(王林)
